Die letzten ihrer Art

Im Herbst 2019 dürfte das finnische Kernkraftwerk Olkiluoto 3 endlich ans Netz gehen. Seine Technologie sollte eine Renaissance der Kernkraft einleiten. Stattdessen wird sie zu ihrem Sargnagel – und zwar nicht nur in Europa.

In Pocket speichern vorlesen Druckansicht 11 Kommentare lesen
Die letzten ihrer Art

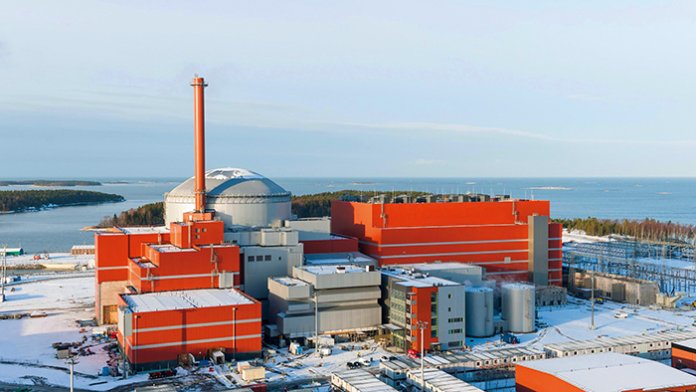

Mit reichlich Verspätung  fertig: das Kernkraftwerk Olkiluoto 3 an der Westküste Finnlands.

(Bild: Foto: Hannu Huovila/ TVO)

Lesezeit: 3 Min.
Von
  • Jan Oliver Löfken
  • Peter Fairley

Zum Start gibt es schon das erste Jubiläum: Zehn Jahre ist es her, dass das größte und modernste Kernkraftwerk Europas ans Netz gehen sollte. Im September 2019 wird es für Olkiluoto 3 an der Westküste Finnlands nun tatsächlich so weit sein – wenn man nach all der Verzögerung dem jetzigen Zeitplan glaubt. Der „reguläre Betrieb“ soll dann im Januar 2020 starten. Mit 1600 Megawatt Leistung soll der „Europäische Druckwasserreaktor“ (EPR) gut ein Zehntel des finnischen Strombedarfs von etwa 80000 Gigawattstunden pro Jahr decken. Für die Klimaziele Finnlands spielt der EPR eine zentrale Rolle, zumal das Land bis 2029 komplett aus der Kohleverstromung aussteigen will.

Und doch: Was den Aufbruch in ein neues Zeitalter der Atomenergie einläuten sollte, entwickelte sich in Wahrheit zu ihrem Sargnagel. Statt vier Jahren betrug die Bauzeit 14 Jahre, statt 3,2 Milliarden Euro liegen die Kosten nun bei geschätzten neun Milliarden. Siemens stieg als einer der Projektpartner 2011 aus der Kernenergie aus, der zweite Partner Areva wäre fast daran pleitegegangen. Seit Jahren liefert er sich mit der Betreibergesellschaft TVO einen Rechtsstreit vor der Internationalen Handelskammer in Paris über die Kostenexplosion.

Eine wichtige Ursache für diese Entwicklung ist ausgerechnet jenes Bauelement, das den EPR sicherer machen sollte als alle anderen Reaktortypen: die Betonstruktur unter dem Reaktordruckbehälter. Sie soll im Fall einer Kernschmelze den geschmolzenen Reaktorkern wie eine Schüssel auffangen. „Der Core-Catcher ist das zentrale Element, um bei einem schweren Störfall die Belastung für die Umgebung auf null zu halten“, sagt Thomas Walter Tromm, Experte für Kernenergie und Sicherheit am Karlsruher Institut für Technologie. „Aber es ist eine enorme Herausforderung, für so lange Zeit die Sicherheit zu garantieren.“ Bei Olkiluoto bekam man die nötige Betonqualität für das Fundament lange nicht in den Griff.

Bei dem EPR-Schwesterreaktor gleicher Bauart, der seit 2007 im Flamanville in der Normandie entsteht, sieht es kaum besser aus. Auch er ist acht Jahre in Verzug. Geht er tatsächlich wie geplant 2020 ans Netz, wird er 10,9 Milliarden statt der anfangs angepeilten 3,3 Milliarden Euro gekostet haben. Man kann sich ausmalen, was das für das britische EPR-Projekt in Hinkley Point an der Südwestküste Englands bedeutet. Dort soll 2019 der Bau des nuklearen Teils von zwei Reaktoren beginnen. Die Fertigstellung wird für 2025 erwartet, mit derzeit auf 23,2 Milliarden Euro taxierten Kosten.

Verzögerungen und Kostenexplosionen schüren berechtigte Zweifel, ob der EPR jemals wirtschaftlich Strom erzeugen wird. Acht Cent pro Kilowattstunde im Volllastbetrieb wären möglich – aber Tromm zufolge nur, wenn die Betriebsdauer 60 Jahre beträgt. Selbst dann liegt der EPR-Strom bestenfalls gleichauf mit den Energiekosten aus großen Offshore-Windkraftanlagen. Im direkten Vergleich mit aktuellen Preisen an der Strombörse steht die Wirtschaftlichkeit auf Messers Schneide. (wst)
